Documento técnico

Cómo construimos una vivienda en Steel Framing

Las catorce etapas de una obra, en el orden en que ocurren, documentadas sobre un caso concreto: una vivienda de 108 m² en El Pinar, Canelones. Cada afirmación indica si corresponde a lo ejecutado en esa obra, a un criterio propio de ejecución, a documentación del fabricante o a algo que se define por proyecto.

Luis Fernández · AxisFrameAutoría y ejecución
El Pinar, Canelones · 108 m²Obra documentada
Edición 2026Versión del documento
Estructura de Steel Framing montada en la obra de El Pinar, Canelones Durante la obra

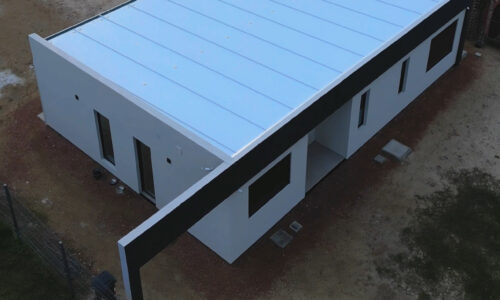

La misma vivienda terminada en El Pinar, Canelones Terminada La misma casa · El Pinar
El punto de partida

El acero conduce el calor, y eso hay que resolverlo

Todo lo que sigue en este documento existe para responder a este problema. Si se entiende esto, se entiende por qué la casa se construye así y no de otra manera.

En Steel Framing cada montante atraviesa el muro de lado a lado. Si la aislación se coloca únicamente entre montantes, el muro queda con una franja de menor resistencia térmica cada 40 o 60 centímetros, exactamente donde está el perfil.

En invierno esas franjas pueden manifestarse en la superficie interior, a veces con condensación superficial y con el tiempo con manchas. No es un defecto de la placa ni de la pintura: es el entramado dibujándose en la pared.

Aumentar el espesor de la cavidad no lo resuelve

Duplicar el espesor de la lana entre montantes mejora poco, porque el punto débil no es la cavidad sino el perfil. Lo que corrige ese puente térmico es una capa aislante continua por fuera de la estructura, que pasa por delante de cada montante sin cortarse.

Esa envolvente continua es lo que llamamos ThermoFrame LF, y se ejecuta en las etapas 08 y 09.

Antes de empezar

Qué es Steel Framing y qué es ThermoFrame

Dos nombres que aparecen todo el tiempo en este documento y conviene no confundir: uno es el sistema con el que se construye la casa, el otro es cómo resolvemos nosotros la parte que aísla.

A veces se nombra a ThermoFrame LF como un sistema constructivo. Preferimos ser exactos, porque en construcción esa palabra tiene un significado técnico preciso y remite a un sistema evaluado como tal.

El sistema constructivo es el Steel Framing, que desde 2024 cuenta con norma propia en Uruguay: la serie UNIT 1360, que incluye requisitos de proyecto y requisitos para la construcción. Proyectamos y ejecutamos siguiendo esos requisitos, con perfilería de acero galvanizado conformado en frío según UNIT 1357.

ThermoFrame LF es la envolvente que aplicamos sobre esa estructura: aislación exterior continua de EPS de 50 mm por fuera de los montantes, doble malla de fibra de vidrio y tres manos de base coat, con terminación en revoque plástico. Es una decisión de composición, no un sistema constructivo distinto ni un producto de catálogo. Corresponde a las etapas 08 y 09 de este documento.

El resto de lo que se describe acá es Steel Framing ejecutado según nuestro criterio de trabajo. No le ponemos nombre propio a eso: es cómo construimos.

Ver cómo funciona el Steel Framing y qué dice la normativa →

Resumen

Los datos de este documento

Obra documentada

108 m² en El Pinar

Canelones, zona costera. Un nivel. Todas las fotografías corresponden a esta obra.

Estructura

Steel Framing

Perfilería de acero galvanizado conformado en frío según UNIT 1357. Diseño propio, fabricación a medida.

Rigidización

OSB de 12 mm

En una cara de cada muro, exterior e interior. Es lo que da rigidez al plano del muro.

Envolvente

ThermoFrame LF

Aislación exterior continua de EPS de 50 mm, doble malla y tres manos de base coat.

La obra documentada

Vivienda en El Pinar, Canelones

Todas las fotografías de este documento corresponden a una misma obra. Los datos que siguen acotan el alcance de lo que se describe más abajo.

Superficie108 m²
UbicaciónEl Pinar, Canelones. Zona costera, a pocos metros de la playa
NivelesUno
Proyecto arquitectónicoDesarrollado en conjunto con dos arquitectos
EstructuraDiseño propio, fabricación a medida a partir del modelo
FundaciónPlatea de hormigón armado C25 de 15 cm con viga perimetral
MurosPerfilería de acero galvanizado, OSB de 12 mm en una cara de cada muro, membrana Tyvek Typar, EPS tipo 2 de 50 mm, doble malla y tres manos de base coat, revoque plástico
CubiertaPanel Isodec de 150 mm con núcleo de EPS, de fabricación nacional, según el registro de esa obra
AberturasAluminio con vidrio DVH
RegistroFotografía propia de obra, sin renders ni imágenes generadas
Vivienda de 108 m² terminada en El Pinar, Canelones
La vivienda terminada. El proceso que sigue documenta cómo se llegó hasta acá.
El proceso

Catorce etapas, en el orden en que ocurren

Cada etapa indica qué se ejecutó en la obra documentada, qué corresponde a un criterio propio de ejecución, qué proviene de documentación del fabricante y qué se define en el proyecto de cada obra.

01

Replanteo e instalaciones previas

#

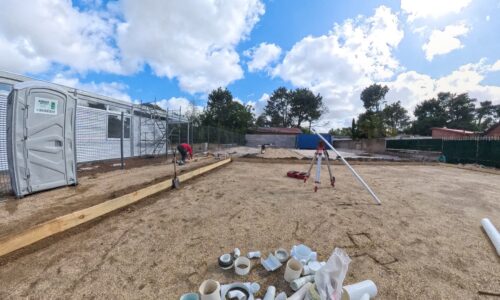

En esta obra el primer trabajo fue marcar en el terreno la posición exacta de la vivienda, con instrumental, y verificar alineaciones y niveles antes de excavar.

Después se abrieron las zanjas de fundación y se dejaron ejecutadas las instalaciones que quedan bajo el piso:

  • Cañerías de agua y desagües
  • Cámara sanitaria
  • Canalizaciones eléctricas
  • Previsiones para cocina, baño y aire acondicionado

Aplicamos como criterio dejar todas esas instalaciones resueltas antes de hormigonar, porque después solo se corrigen rompiendo.

Criterio de ejecución propio. El trazado de instalaciones responde al proyecto sanitario y eléctrico de cada obra.

Replanteo e instalaciones previas — obra en El Pinar
Replanteo e instalaciones previas — obra en El Pinar
02

Impermeabilización y armado de hierro

#

En esta obra se colocó una lámina de polietileno bajo la platea como barrera contra la humedad ascendente del suelo, y sobre ella se armó la parrilla de hierro.

Lo ejecutado:

  • Hierros del 8 y del 10 mm
  • Malla electrosoldada en toda la superficie
  • Refuerzo doble en el perímetro

Se dejaron además las esperas para el anclaje de la estructura, las canalizaciones eléctricas y las pendientes de desagüe.

Aplicamos como criterio levantar la malla a mano durante el llenado, para que quede posicionada dentro del espesor del hormigón y no apoyada en el fondo. Es práctica corriente en hormigón armado, no una particularidad nuestra, pero es de las que se omiten cuando se trabaja apurado.

Armadura según el proyecto de esa obra. Los diámetros y el refuerzo perimetral se definen por cálculo en cada caso, en función del suelo y de las cargas.

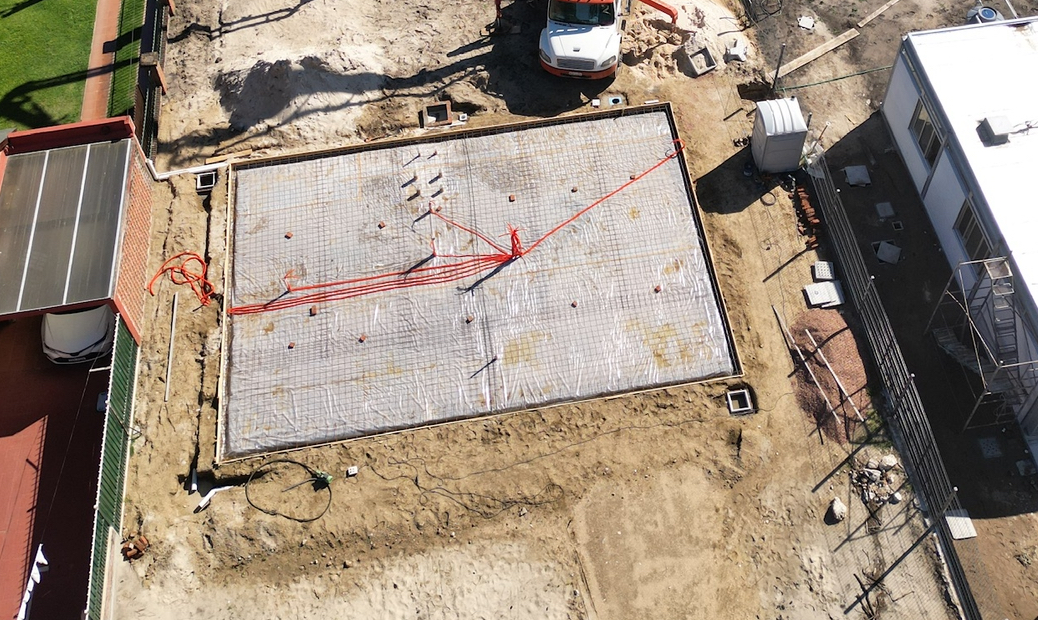

Impermeabilización y armado de hierro — obra en El Pinar
Impermeabilización y armado de hierro — obra en El Pinar
03

Platea de hormigón y carpeta niveladora

#
Platea

En esta obra se ejecutó una platea de hormigón armado C25 de 15 cm de espesor, con viga perimetral. La superficie se dejó con mordiente, sin alisar.

Aplicamos como criterio no alisar la platea: la carpeta niveladora del día siguiente adhiere mejor sobre una superficie rugosa y seca de forma más pareja.

Carpeta niveladora

En esta obra se aplicó una carpeta de arena y portland de aproximadamente 3 cm, trabajada con regla y fratacho, como base para la terminación de piso.

Espesor y resistencia según el proyecto de esa obra. El dimensionado de la platea se define por cálculo, con el estudio de suelo del terreno.

Platea de hormigón y carpeta niveladora — obra en El Pinar
Platea de hormigón y carpeta niveladora — obra en El Pinar
04

Montaje de la estructura metálica

#

Diseñamos la estructura nosotros y la mandamos a fabricar. Eso permite que la modulación, los encuentros y las piezas queden definidos antes de llegar al terreno.

En esta obra se montaron los paneles de muros exteriores e interiores sobre la platea, verificando niveles, escuadras y aplomos, y fijándolos a las esperas dejadas en la fundación.

Aplicamos como criterio controlar escuadras y alineaciones durante el montaje y no después: un desvío en la estructura reaparece más adelante en aberturas, placas y terminaciones, y ahí ya no se corrige sin rehacer.

El dimensionado de perfiles, la modulación y los anclajes se definen en el proyecto estructural de cada obra. La perfilería empleada es de acero galvanizado conformado en frío.

Montaje de la estructura metálica — obra en El Pinar
Montaje de la estructura metálica — obra en El Pinar
Montaje de la estructura metálica — obra en El Pinar
Montaje de la estructura metálica — obra en El Pinar
05

Colocación de la cubierta

#

En esta obra la cubierta se resolvió con panel Isodec de 150 mm con núcleo de EPS, de fabricación nacional, montado sobre la estructura.

El panel integra en una sola pieza la cubierta y su aislación. El fabricante lo provee con perfil acanalado, y la fijación se hace con tornillería y remates específicos.

Dicho simple: la casa se sostiene por sus muros, que están hechos para eso —cómo se logra está en la etapa 06—. El techo es techo.

Y ahora la precisión. En esta obra el panel se consideró exclusivamente como cerramiento de cubierta. No le atribuimos función de diafragma estructural, y la razón es concreta: para computar un panel en la estabilidad del conjunto haría falta contar con su capacidad de corte en el plano y la de sus fijaciones, ensayadas y declaradas. Mientras esa documentación no esté disponible, no corresponde suponerla.

Eso no significa que un panel no pueda cumplir esa función: significa que no la damos por supuesta sin respaldo. Es una hipótesis de cálculo deliberadamente conservadora, y aplica a cualquier configuración que emplee panel apoyado mientras no exista esa documentación.

Producto de fabricante. Luces de apoyo, cargas admisibles y detalles de fijación corresponden a la documentación técnica del fabricante. La comparación con la alternativa de cubierta construida en obra se desarrolla más abajo.

Colocación de la cubierta — obra en El Pinar
06

Colocación de placas OSB

#

En esta obra se colocaron placas OSB de 12 mm en una cara de cada muro, tanto en los muros exteriores como en los interiores.

Estas placas no son un revestimiento. Atornilladas a la perfilería, convierten cada muro en un plano rígido: es lo que en construcción se llama rigidizar, y es lo que hace que el muro pueda resistir empujes horizontales en su propio plano, como los del viento.

Aplicamos como criterio colocarlas en muros exteriores e interiores, y no solo en los tramos que el cálculo señale como necesarios. Es una decisión de ejecución, no un reemplazo del cálculo: cuáles de esos muros trabajan como resistentes, con qué fijación y cómo bajan la carga hasta la fundación, se define en el proyecto.

Criterio de ejecución propio. La cantidad, ubicación y fijación de los muros rigidizados, y la transferencia de cargas hasta la fundación, se definen y verifican en el proyecto estructural de cada obra.

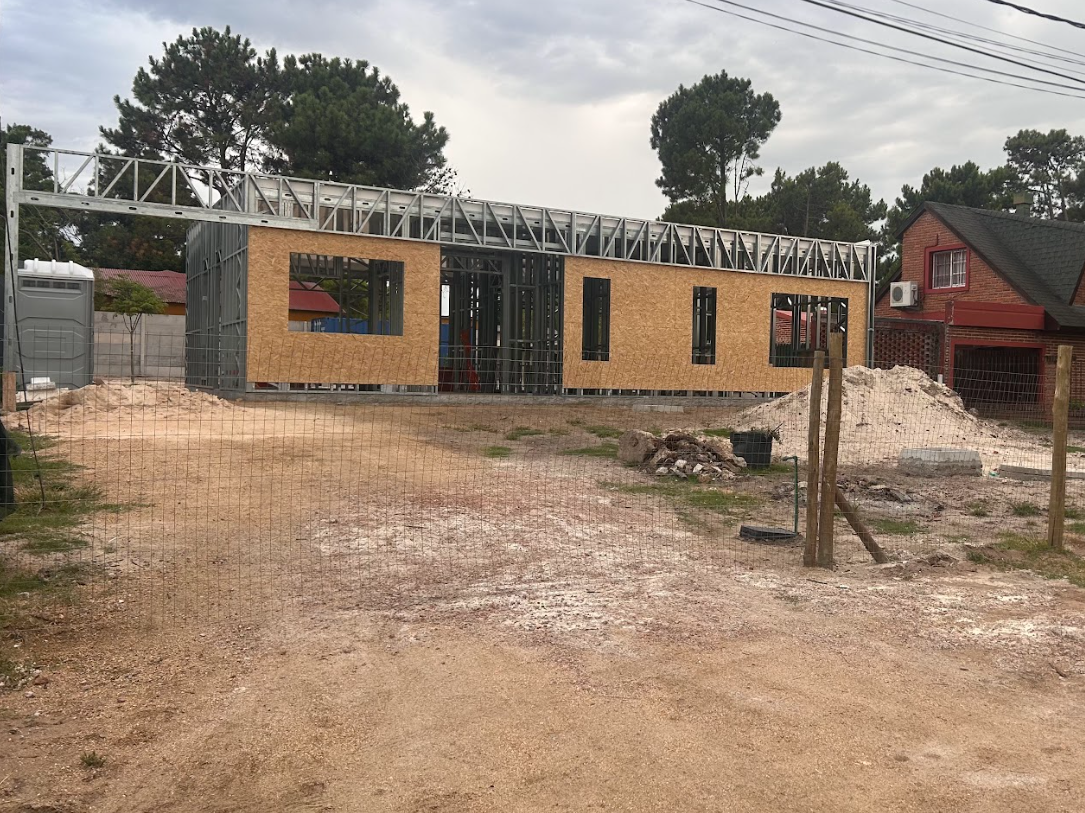

Colocación de placas OSB — obra en El Pinar
Colocación de placas OSB — obra en El Pinar
07

Barrera de agua y viento

#

En esta obra se colocó sobre el OSB una membrana Tyvek Typar, sellada con cintas en bordes, esquinas y perímetros de vanos.

El fabricante la describe como una barrera que impide el paso del agua líquida desde el exterior pero permite la salida del vapor de agua generado en el interior.

Aplicamos como criterio tratar los encuentros y las aberturas como los puntos críticos: es donde la continuidad de la barrera se interrumpe y donde después aparecen los problemas de humedad.

Producto de fabricante. Las prestaciones de la membrana corresponden a su ficha técnica.

Barrera de agua y viento — obra en El Pinar
Barrera de agua y viento — obra en El Pinar
08

Aislación exterior continua

#

En esta obra se colocaron placas de EPS tipo 2 de 50 mm en todo el perímetro exterior, fijadas mecánicamente con tornillos y arandelas plásticas.

Esta capa, junto con la etapa siguiente, es lo que llamamos ThermoFrame LF. Al pasar por delante de los montantes sin cortarse, corrige el puente térmico asociado a los montantes — el que la aislación colocada dentro de la cavidad no puede resolver. Aplicamos como criterio usar arandela plástica y no metálica, para no volver a introducir puentes puntuales en cada fijación.

En las mochetas —el retorno del muro hacia el marco de la abertura— en esta obra se emplearon placas cementicias.

Criterio de ejecución propio. Corrige el puente térmico asociado a los montantes. No elimina el resto de los puentes térmicos de la envolvente, que también existen en encuentros, vanos y fundación. El desempeño térmico del conjunto requiere cálculo específico.

Aislación exterior continua — obra en El Pinar
09

Base coat y mallas de refuerzo

#

En esta obra se aplicaron sobre el EPS tres manos de base coat con malla de fibra de vidrio:

  • La primera embebe la malla principal
  • La segunda incorpora una segunda malla de refuerzo
  • La tercera nivela la superficie

Aplicamos como criterio el doble emmallado en todo el paño y no solo en zócalo o zonas de impacto, que es lo habitual. En esquinas y bordes de vano se usan cantoneras plásticas con malla integrada.

Criterio de ejecución propio, por encima de la configuración de una capa habitual en este tipo de revestimiento. No declaramos una clase de resistencia al impacto: eso requiere ensayo del sistema completo.

Base coat y mallas de refuerzo — obra en El Pinar
Base coat y mallas de refuerzo — obra en El Pinar
10

Imprimación y colocación de aberturas

#
Imprimación

En esta obra se aplicó una imprimación líquida del color del revoque, previa a la terminación, para mejorar adherencia y uniformidad.

Aberturas

En esta obra se colocaron aberturas de aluminio con vidrio DVH —dos vidrios separados por una cámara de aire—, fijadas con escuadras metálicas y tornillería, verificando nivel, plomada y encastre con las mochetas.

Trabajamos habitualmente con aberturas GALA, aunque el cliente puede elegir otro proveedor compatible.

Criterio de ejecución propio. La elección de abertura y tipo de vidriado es una decisión de proyecto y afecta el desempeño térmico del conjunto.

Imprimación y colocación de aberturas — obra en El Pinar
Imprimación y colocación de aberturas — obra en El Pinar
11

Revoque exterior y detalles

#

En esta obra la terminación exterior se resolvió con revoque plástico fratachado, cuyo color y grano se definieron con el cliente.

En esta etapa se ejecutaron también el sellado de encuentros, la limpieza de fachada y la revisión de terminaciones. Con eso la envolvente exterior quedó cerrada.

Terminación según lo definido en esa obra. Otras terminaciones —piedra, siding, chapa— son compatibles con la misma composición de envolvente.

Revoque exterior y detalles — obra en El Pinar
Revoque exterior y detalles — obra en El Pinar
Revoque exterior y detalles — obra en El Pinar
Revoque exterior y detalles — obra en El Pinar
12

Cielo raso interior

#
Estructura

En esta obra se ejecutó un cielo raso con estructura metálica liviana fijada a los muros perimetrales.

Aislación y cierre

Sobre esa estructura se colocó lana de vidrio y se cerró con placa de yeso.

Por qué se aísla también acá, si el panel de cubierta ya trae núcleo aislante: por dos razones distintas. La estructura metálica del cielo raso se fija a los muros y genera sus propios puentes, que esta capa corta. Y la lana aporta sobre todo aislación acústica, que reduce el ruido de la lluvia sobre la chapa del panel. Son dos capas que resuelven cosas distintas.

Criterio de ejecución propio. El aporte térmico y acústico del conjunto de cubierta requiere cálculo específico.

Cielo raso interior — obra en El Pinar
Cielo raso interior — obra en El Pinar
Cielo raso interior — obra en El Pinar
13

Muros interiores, terminación y pisos

#

Los muros interiores se montaron junto con la estructura. En esta obra, antes de cerrarlos, se instalaron las canalizaciones eléctricas y sanitarias y las previsiones de aire acondicionado.

Después se incorporó lana de vidrio como aislación térmica y acústica entre locales, se colocaron las placas de yeso, y se masillaron y lijaron.

En esta obra se ejecutaron luego los pisos interiores y los revestimientos cerámicos de baño y cocina, y por último la pintura interior.

Composición y terminaciones según lo contratado en esa obra.

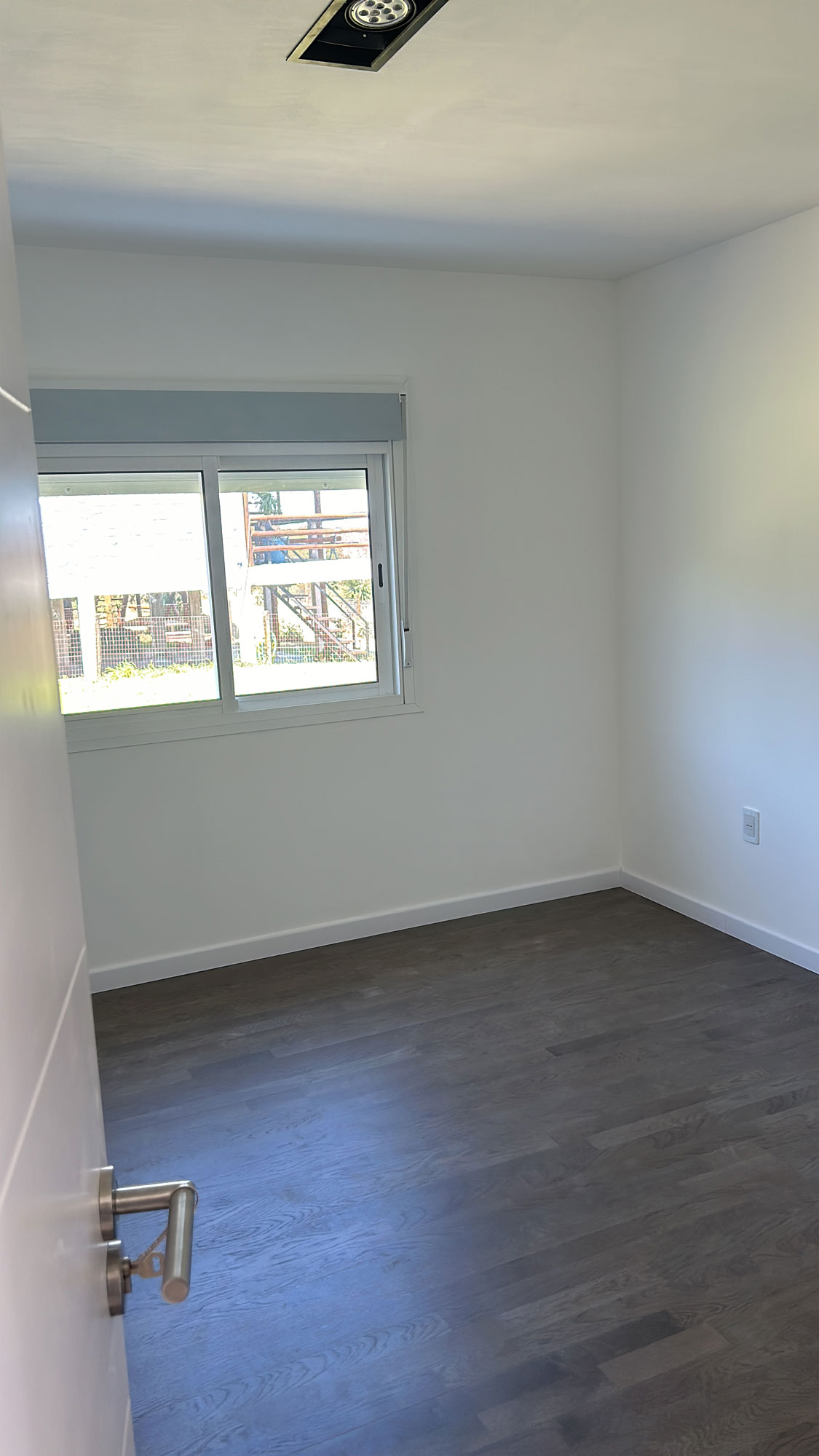

Muros interiores, terminación y pisos — obra en El Pinar
Muros interiores, terminación y pisos — obra en El Pinar
Muros interiores, terminación y pisos — obra en El Pinar
Muros interiores, terminación y pisos — obra en El Pinar
14

Zócalos, aberturas interiores y accesorios

#

En esta obra se colocaron los zócalos perimetrales, las puertas interiores con marcos y herrajes, el calefón, el extractor y los accesorios de baño.

La etapa cerró con la conexión final de las instalaciones eléctricas y sanitarias y la verificación de funcionamiento antes de la entrega.

Alcance según lo contratado en esa obra.

Zócalos, aberturas interiores y accesorios — obra en El Pinar
Zócalos, aberturas interiores y accesorios — obra en El Pinar
Zócalos, aberturas interiores y accesorios — obra en El Pinar
Zócalos, aberturas interiores y accesorios — obra en El Pinar
Resumiendo el proceso

Las cuatro decisiones que definen esta casa

De las catorce etapas, cuatro son las que determinan cómo se comporta la vivienda. El resto son consecuencia de esas cuatro.

Etapa 03

La platea

Define el apoyo, los anclajes y el nivel de toda la obra. Es la única etapa que no se puede corregir después.

Etapa 06

El OSB

Convierte los muros en planos rígidos. Es lo que hace que la casa resista el viento.

Etapas 07 y 08

La envolvente

La membrana mantiene el muro seco. El aislante continuo corrige el puente térmico de los montantes.

Etapa 05

La cubierta

Define el aislamiento del techo, la forma posible y buena parte del costo. Es la decisión que más cambia entre una obra y otra.

Plazos y alcance

Tiempos de ejecución

Plazos estimados según superficie, sobre obras ejecutadas. No incluyen trámites previos ni tiempos de definición de proyecto.

Tiempos estimados

36 m²25 a 30 días hábiles
72 m²50 a 60 días hábiles
105 m²80 a 90 días hábiles

Alcance habitual

  • Estructura de Steel Framing
  • Aislación térmica y acústica
  • Instalaciones completas
  • Baño terminado
  • Pintura interior y exterior
  • Aberturas y revestimientos

Condiciones

Por etapasLa obra se ejecuta por etapas, con verificación de avance antes de cada pago.

Qué puede extenderlosClima, cambios de proyecto durante la obra, definiciones pendientes del cliente y provisiones de terceros. El plazo de cada obra se acuerda por escrito sobre el proyecto concreto.

FinanciaciónPuede consultarse financiación bancaria para parte del proyecto.

OpcionalesDiseño personalizado, cocina equipada, pérgolas y veredas, entre otros.

La decisión que más cambia

Las dos formas de resolver el techo

Dos viviendas pueden tener muros de Steel Framing y, sin embargo, no estar construidas de la misma manera.

Una de las diferencias más importantes está arriba: la cubierta puede llegar industrializada o construirse como parte de la estructura de Steel Framing.

Las dos soluciones pueden ser válidas cuando están correctamente proyectadas. No cuestan lo mismo, no ofrecen exactamente las mismas posibilidades y no deberían compararse como si fueran iguales.

Opción A

El techo llega industrializado

Panel con núcleo aislante de 150 mm, fabricado industrialmente y montado directamente sobre la estructura prevista para recibirlo. Es la configuración de la obra documentada.

La cubiertaIntegra cubierta y aislación en un mismo elemento. No se le atribuye función de diafragma estructural mientras no exista documentación o ensayo que permita justificarla. La estabilidad, los arriostramientos, las vinculaciones y los anclajes se resuelven según el proyecto estructural de cada vivienda.
Aislación150 mm continuos en el paño de cubierta, sin perfilería atravesando esa capa aislante.
Diseño del techoUna solución simple, pensada para aprovechar las posibilidades y la velocidad de montaje del panel industrializado.
EntretechoLa configuración habitual no necesita un entretecho convencional. Las instalaciones se planifican antes de los cierres.
Tiempo de ejecuciónLa cubierta requiere muchas menos operaciones en obra porque llega fabricada y aislada.
¿Por qué cuesta menos?Porque no hay que construir capa por capa una cubierta convencional: el panel integra varias funciones que de otra manera requieren estructura, materiales y operaciones independientes. Esa racionalización explica buena parte de la diferencia de precio.
Opción B

El techo se construye en obra

La estructura de cubierta se ejecuta en Steel Framing y sus distintas capas se resuelven como parte del proyecto.

La cubiertaSu estructura forma parte de la resolución estructural de la vivienda. Muros, cubierta, arriostramientos, conexiones y anclajes se verifican según el proyecto.
AislaciónSe diseña como parte de la composición de la cubierta, según las prestaciones buscadas.
Diseño del techoPermite mayor libertad para resolver pendientes, formas, aleros, alturas y otras decisiones arquitectónicas.
EntretechoPuede incorporarse cuando el proyecto lo requiere, generando espacio para instalaciones y acceso posterior.
Flexibilidad futuraSegún su configuración, permite mayor accesibilidad a instalaciones y modificaciones posteriores.
Tiempo de ejecuciónRequiere más operaciones en obra porque estructura, aislación, barreras, cerramientos y terminaciones se ejecutan por etapas.
¿Por qué cuesta más?Porque incorpora una estructura de cubierta construida específicamente para el proyecto y una mayor cantidad de operaciones, materiales y posibilidades arquitectónicas.

¿Por qué mostramos esta diferencia?

Una cubierta industrializada apoyada sobre otra estructura resistente no es un concepto extraño a la construcción: se hace desde hace años sobre muros de mampostería. La opción A traslada esa racionalidad a muros de Steel Framing, pero eso no significa atribuir automáticamente al panel funciones estructurales que no estén justificadas.

En cada proyecto se definen y verifican muros, rigidización, anclajes, vinculaciones y transferencia de cargas de acuerdo con la configuración de esa vivienda.

Lo importante para quien compra es más sencillo: las dos opciones no resuelven la cubierta de la misma manera. Por eso pueden tener costos, tiempos y posibilidades diferentes, aunque las dos se ofrezcan como "casa en Steel Framing".

No creemos que una opción deba hacerse pasar por la otra.
Por eso mostramos qué estás comprando antes de hablar de precio.

Alcance de este documento

Qué no afirma esta página

Un documento técnico vale por lo que delimita tanto como por lo que describe. Estos son los límites de lo que se afirma más arriba.

No es una norma ni una recomendación general

Lo descripto es nuestra forma de ejecutar. Los criterios propios no pretenden validez general ni sustituyen la normativa aplicable ni el criterio del profesional responsable de cada obra.

ThermoFrame LF nombra una envolvente, no un sistema

Designa una composición concreta de aislación exterior continua sobre estructura de Steel Framing —etapas 08 y 09—. El espesor de 50 mm corresponde a la obra documentada y puede variar según el proyecto y la zona. No es un sistema constructivo, no reemplaza al Steel Framing y no cuenta con evaluación técnica propia.

Un caso no es una serie

Los datos corresponden a una obra concreta, de un nivel y 108 m², en zona costera. Otras superficies, geometrías o condiciones de terreno pueden requerir soluciones distintas.

No declaramos prestaciones térmicas ni acústicas

La transmitancia, el riesgo de condensación y el comportamiento acústico del conjunto requieren cálculo específico. No publicamos valores que no hayamos verificado para esta composición.

No atribuimos función estructural a la cubierta

En la configuración documentada el panel de cubierta se consideró exclusivamente como cerramiento. No afirmamos que un panel no pueda cumplir función de diafragma: afirmamos que no se la atribuimos mientras no exista documentación o ensayo que la justifique. La estabilidad frente a acciones horizontales, la transferencia de cargas y los anclajes se definen y verifican en el proyecto estructural de cada obra.

Cumplir requisitos no es lo mismo que estar certificado

Proyectamos y ejecutamos siguiendo los requisitos de UNIT 1360-3 y 1360-4, con perfilería que responde a UNIT 1357. Los regímenes de evaluación técnica aplican a productos y a sistemas constructivos, no a la forma de trabajo de una empresa. Lo que ofrecemos en su lugar es verificación abierta: la obra puede ser revisada en cualquier etapa por el técnico que designe el cliente.

Los productos responden a sus fabricantes

Las prestaciones de la cubierta, la membrana, el aislante y los revestimientos corresponden a la documentación técnica de cada fabricante, no a ensayos propios.

Preguntas frecuentes

Lo que más nos consultan sobre esta forma de construir

¿Qué es ThermoFrame LF?

Es la envolvente que aplicamos sobre estructura de Steel Framing: aislación exterior continua de EPS de 50 mm por fuera de los montantes, doble malla de fibra de vidrio y tres manos de base coat, con terminación en revoque plástico. No es un sistema constructivo: el sistema es el Steel Framing.

¿Por qué se aísla por fuera de la estructura y no solo entre montantes?

Porque el acero conduce el calor y cada montante atraviesa el muro de lado a lado. Con aislación solo en la cavidad, el muro queda con una franja de menor resistencia térmica cada 40 o 60 centímetros. Una capa continua por fuera pasa por delante de cada montante sin cortarse y corrige ese puente térmico. No elimina los demás puentes de la envolvente, que existen en encuentros, vanos y fundación.

¿Qué le da estabilidad a una casa de Steel Framing frente al viento?

Los muros rigidizados. En la obra documentada se colocaron placas OSB de 12 mm en una cara de cada muro, exterior e interior: eso convierte cada muro en un plano capaz de resistir empujes horizontales. La cantidad, ubicación y transferencia de cargas se definen y verifican en el proyecto estructural de cada obra.

¿La cubierta de panel sándwich cumple función estructural?

En la obra documentada, no se le atribuyó esa función. Para computar un panel como diafragma haría falta contar con su capacidad de corte en el plano y la de sus fijaciones, ensayadas y declaradas; mientras esa documentación no esté disponible, no corresponde suponerla. No es que un panel no pueda cumplirla: es que no la damos por supuesta sin respaldo. En esa configuración el panel cumple función de cubierta y la estabilidad frente a acciones horizontales la resuelven los muros, según el proyecto de cada obra.

¿Cuánto demora construir una casa en Steel Framing?

Sobre obras ejecutadas: 36 m² entre 25 y 30 días hábiles, 72 m² entre 50 y 60, y 105 m² entre 80 y 90. No incluye trámites previos ni tiempos de definición de proyecto.

¿Qué normativa aplica al Steel Framing en Uruguay?

Desde 2024 existe la serie UNIT 1360, que cubre el sistema constructivo e incluye requisitos de proyecto y requisitos para la construcción. La perfilería responde a UNIT 1357, que es norma de producto. Proyectamos y ejecutamos siguiendo esos requisitos, lo que no equivale a una certificación de empresa.

¿Por qué dos presupuestos de "casa en Steel Framing" pueden ser tan distintos?

Porque la denominación no define la configuración. Una diferencia habitual está en la cubierta: puede llegar industrializada o construirse en Steel Framing como parte de la estructura. Las dos pueden ser válidas correctamente proyectadas, pero no cuestan lo mismo ni ofrecen las mismas posibilidades.

Lo que sigue a este documento

Cómo comprobar todo esto

Publicar una especificación es fácil. Lo que la hace valer es que se pueda contrastar. Estas cuatro cosas están disponibles para cualquiera que las pida, antes de firmar nada.

01

Visitar una obra en curso

Ver el OSB colocado, la membrana sellada, el espesor del aislante y la ejecución del base coat. Es la forma más directa de verificar una composición.

02

Pedir la memoria descriptiva

La composición completa de tu obra, capa por capa, con espesores y marcas. Si algo difiere de lo publicado acá, va a estar escrito ahí.

03

Traer tu propio técnico

La obra está abierta a ser verificada en cualquier etapa por el arquitecto o ingeniero que designes. No hace falta avisar con anticipación.

Cualquiera puede escribir una especificación.
Lo que distingue a una obra es poder mostrarla mientras se hace.

Glosario

Los términos que aparecen en este documento

MontantePerfil vertical de la estructura de un muro. Atraviesa el muro de lado a lado, y por eso conduce calor entre interior y exterior.
Puente térmicoZona de un cerramiento con menor resistencia térmica que el resto, por la que el calor pasa con más facilidad.
RigidizarDar a un muro capacidad de resistir empujes en su propio plano. En Steel Framing se logra con placa estructural o con arriostramientos diagonales.
Diafragma estructuralElemento plano —cubierta, entrepiso o sistema de arriostramiento— capaz de transmitir fuerzas horizontales a los elementos que las resisten.
OSBTablero de virutas orientadas. Como placa estructural, aporta rigidez al plano del muro.
Barrera de agua y vientoLámina que impide el paso del agua líquida desde el exterior y permite la salida del vapor generado en el interior.
MochetaRetorno del muro hacia el marco de una abertura. Es donde la continuidad de la envolvente se interrumpe y requiere resolución específica.
Base coatMortero de base que embebe la malla de refuerzo sobre el aislante exterior y forma la superficie previa a la terminación.
CantoneraPerfil con malla integrada que refuerza esquinas y bordes de vano para evitar fisuras y golpes.
MordienteTerminación rugosa de una superficie de hormigón, sin alisar, que mejora la adherencia de la capa siguiente.
DVHDoble vidriado hermético: dos vidrios separados por una cámara de aire dentro de un mismo marco.
EPSPoliestireno expandido. Aislante térmico rígido. El "tipo" indica su densidad.
Referencias

Normativa y documentación

AutoríaLuis Fernández · AxisFrameConstructor. Documento elaborado a partir de obra propia.
VersiónEdición 2026Las composiciones pueden actualizarse. Los cambios se publican como versión nueva.
Obra documentadaEl Pinar, Canelones · 108 m²Ver la ficha de la obra →
Para seguir

El sistema, las obras y los costos

Tu proyecto

Contanos qué querés construir y dónde

Con eso alcanza para empezar. Si el proyecto encaja, seguimos.

Consultar por WhatsApp Ver el proceso
